杭州灣地區環線并行線G92N(杭甬高速復線)承臺及花瓶墩切除
施工流程
施工流程:施工準備→支架搭設→劃線定位→水鉆鉆孔及繩鋸切割→混凝土塊吊裝、破碎→支架拆除→承臺切割返工處理。
施工準備
1、組織施工人員進場,進場后及時進行安全技術培訓與交底。
2、組織施工機具進場,進場后及時進行調試運行,確保施工機具性能良好,施工過程中無故障。
3、確保施工用電、用水準備工作到位,滿足現場需求。
支架搭設
承臺、墩柱切除前,在承臺上墩柱大小里程兩側搭設門式腳手架作為操作平臺,承臺頂鋪設45工字鋼輔助搭設腳手架。作業平臺四周設置1.2m高護欄,并設置相應的安全警示標識標牌。支架從墩柱中間開始搭設,向兩側延伸。每搭設一排門架,及時連接好斜撐桿,檢查并調整好其垂直度。架體縱橫連接固定前,再次檢查門架的垂直度,確認無誤后方可連接鎖死并設置剪刀撐,最后加設鋼管連接墩柱兩側門架,確保支架牢固穩定。待支架平臺搭設加固好,最后設置安全網。
墩柱

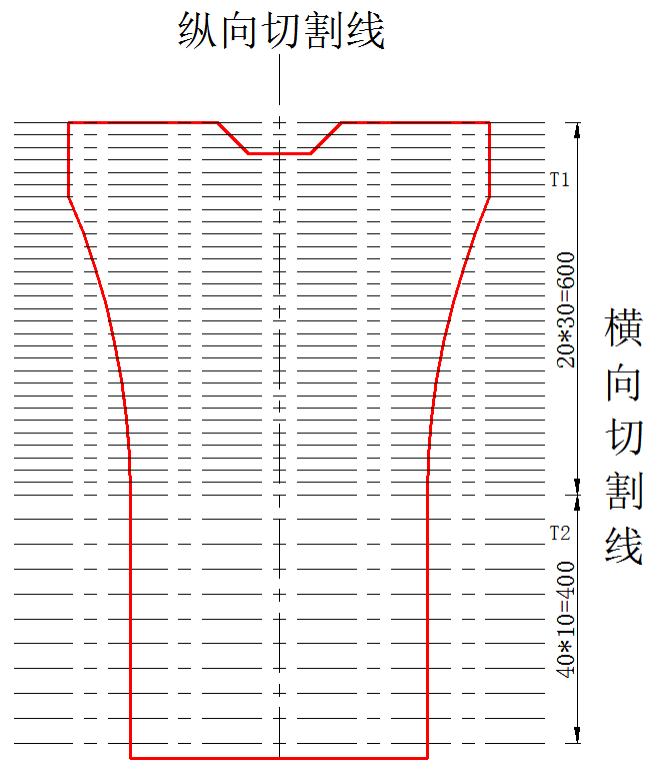

墩身變截面范圍內(含墩帽)切割為20cm的節段,墩身直線段切割為40cm的節段。施工前在墩身上標記出切割線位置、金剛繩鋸鏈條穿孔位置及切割段混凝土塊吊裝孔位置。要求施工人員嚴格按照切割位置線進行切割。
承臺

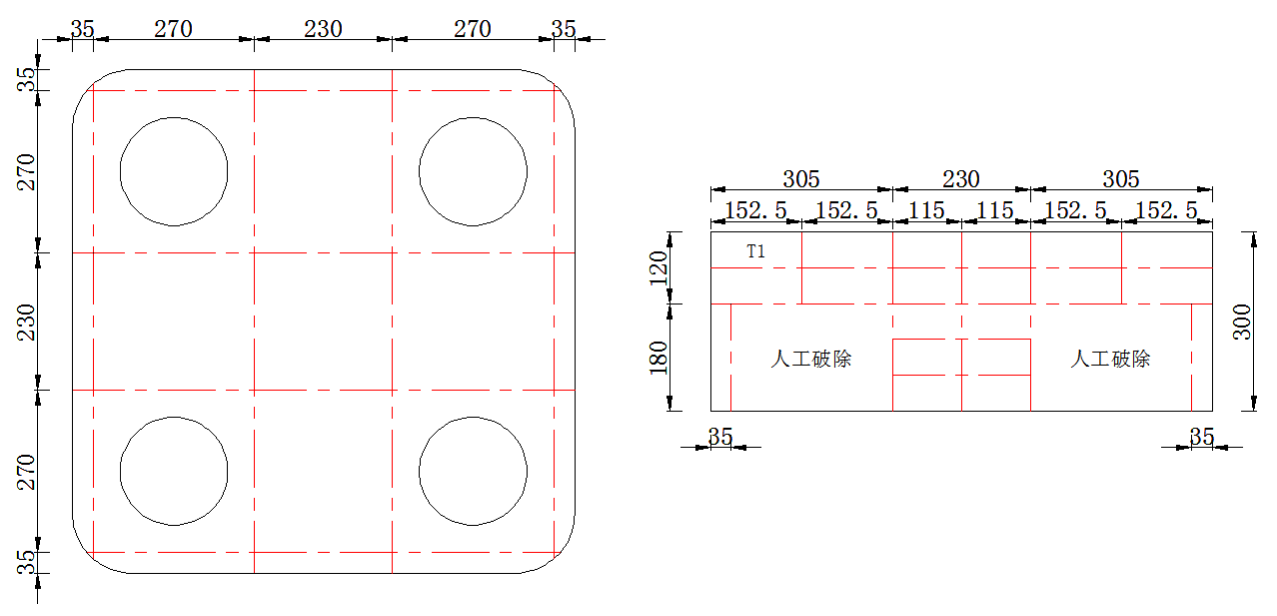

承臺頂面1.2m采用繩鋸切割,樁頭區域破除前由測量班對樁位中心進行放樣標識,樁位中心偏差值≤50mm。為防止破壞樁頭伸入承臺的預留鋼筋,樁頭區域混凝土采用人工破除。樁頭處理時由測量人員通過測量標出樁頭截?cái)嗵幬恢脴?biāo)高,人工破除樁頭混凝土?xí)r須避免樁頭預留高度不足及破壞樁基主筋。

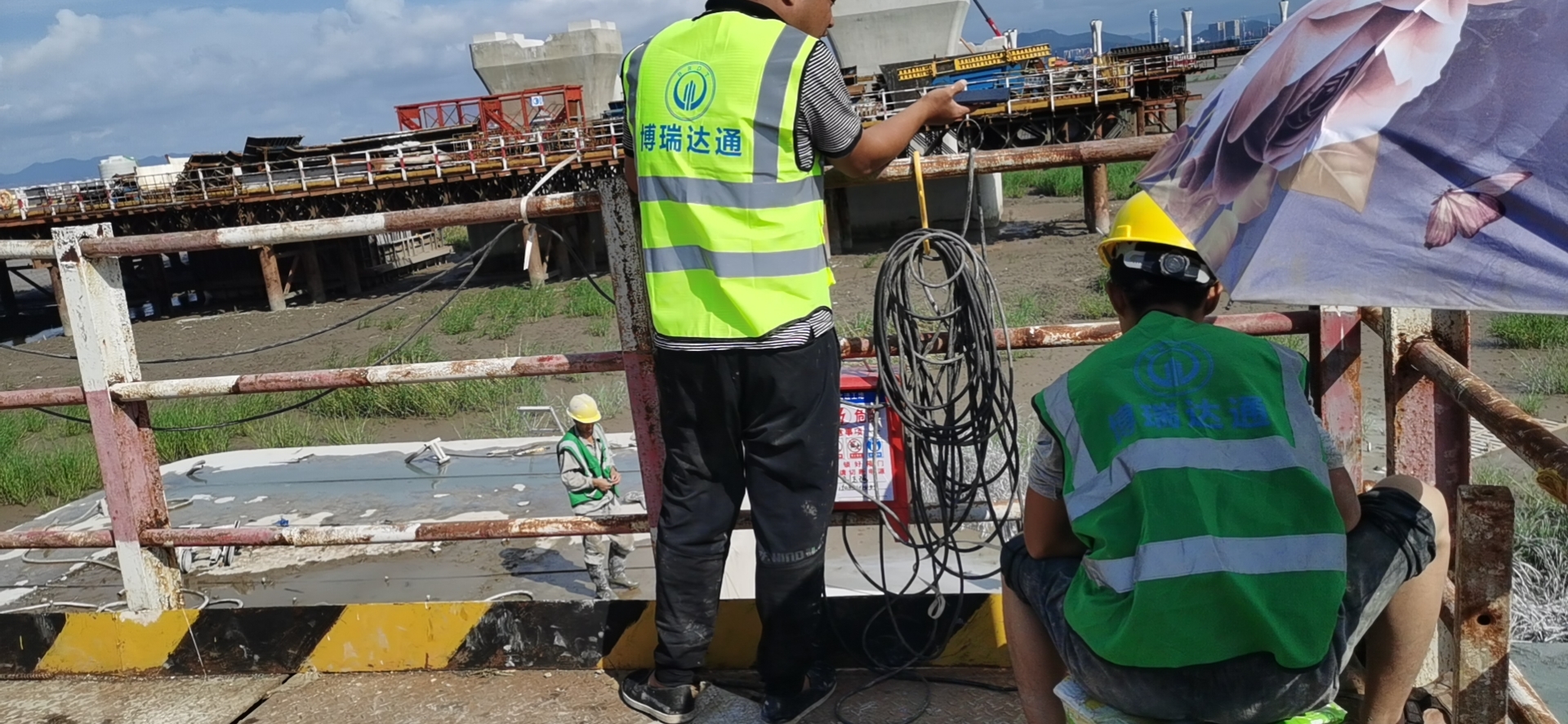

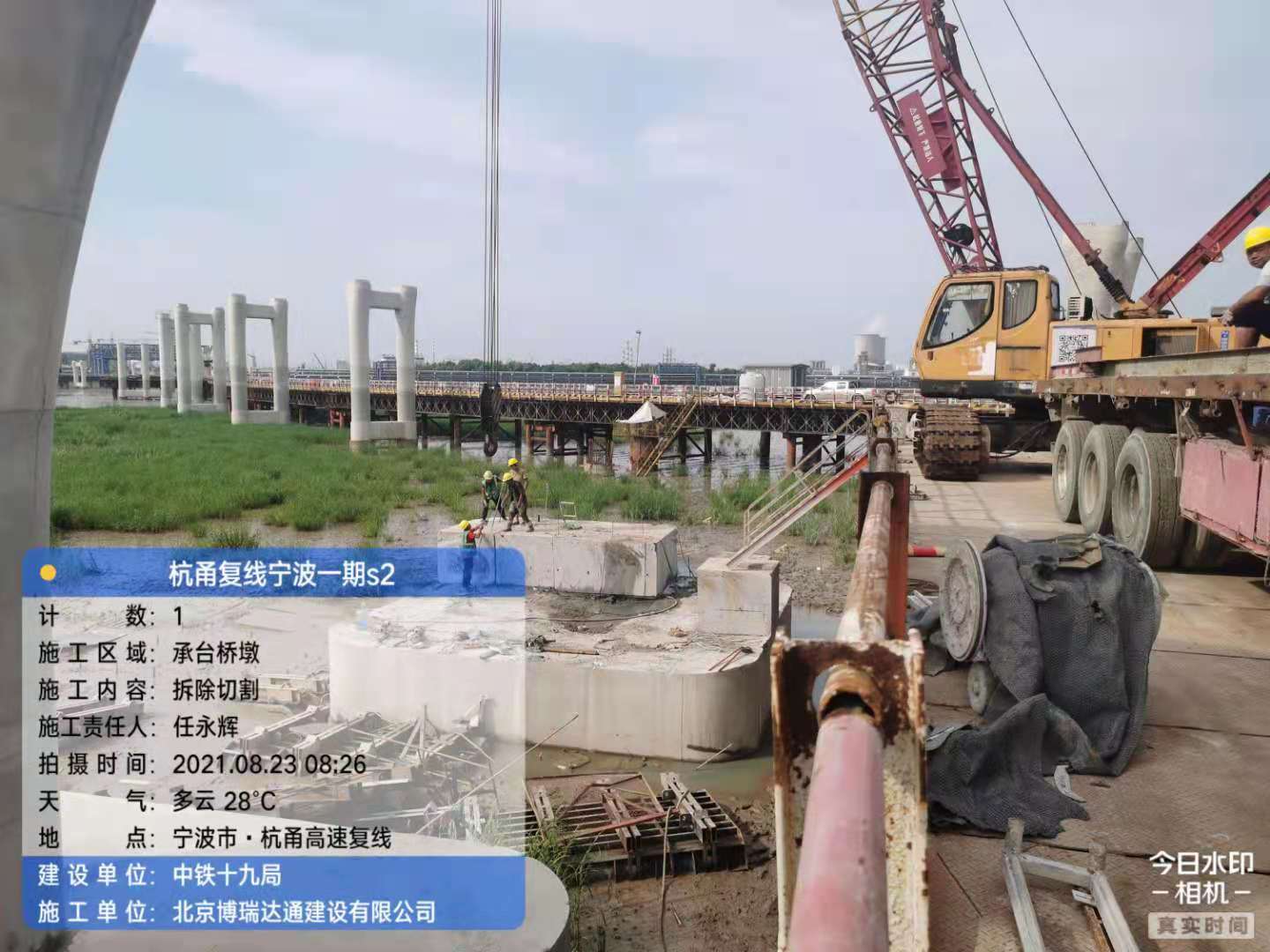

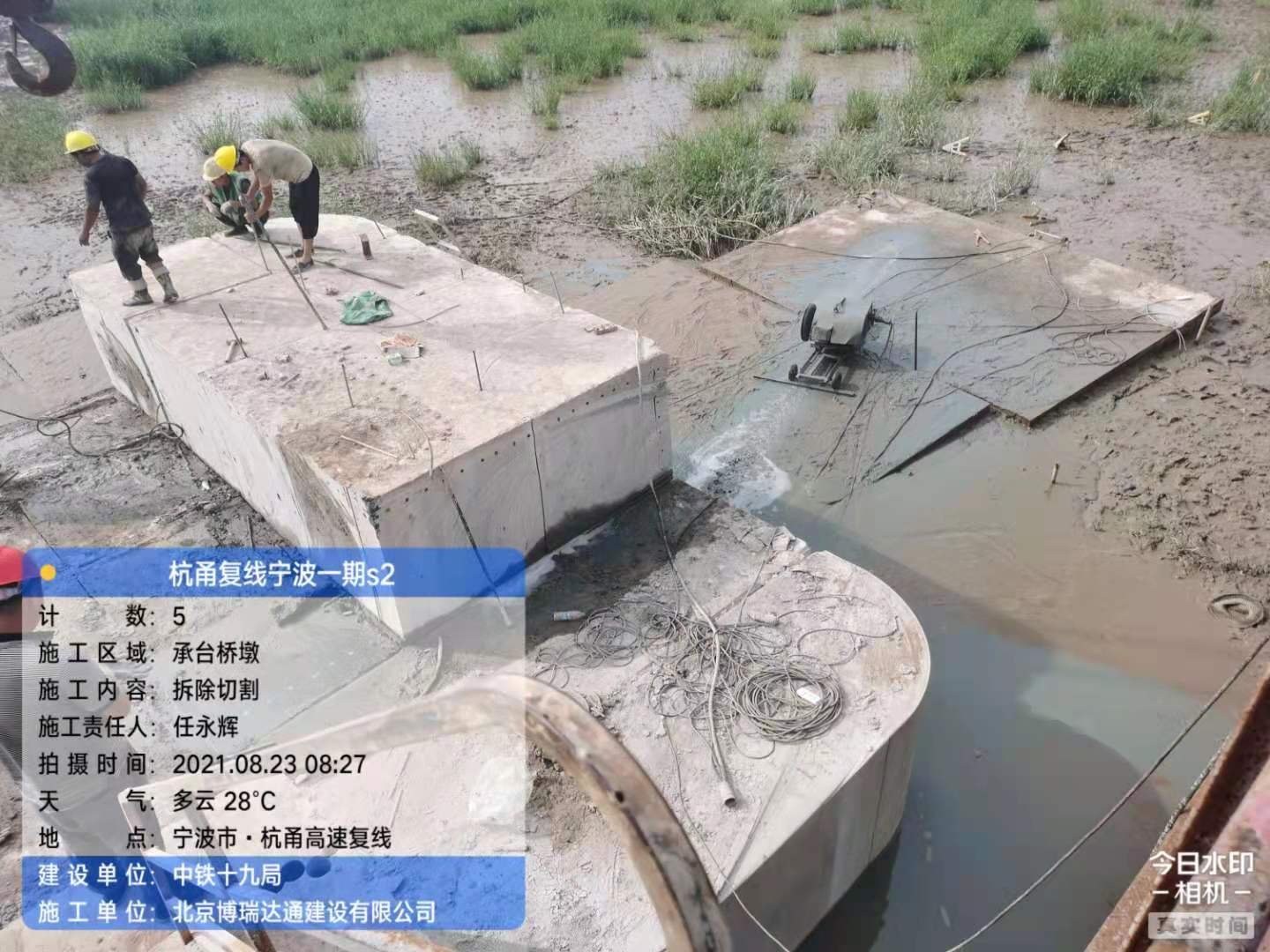

部分施工圖片
